前言:日常业务中针对一段时间统计需备货的预测数量做的预测订单,需要按不同时间比如,按日,按周,按月等情况来列出每次要进行生产的计划,可以使用预测订单的均化功能实现跑计划时系统自动拆分计划数量,跑出多条计划。下面以用友U8软件就此功能来做详细分享说明。
一、均化相关设置及说明

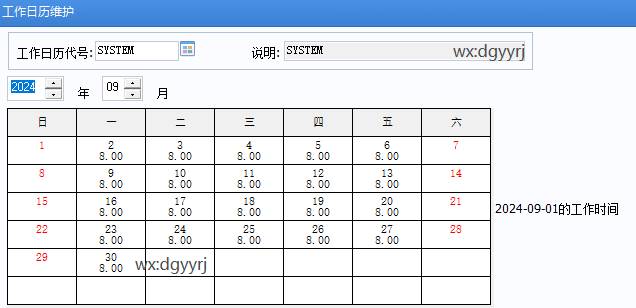

工作日历:系统按工作日历中的工作日来计算均化后每笔计划数量。本专题设置为周末双休,周一到周五工作日。

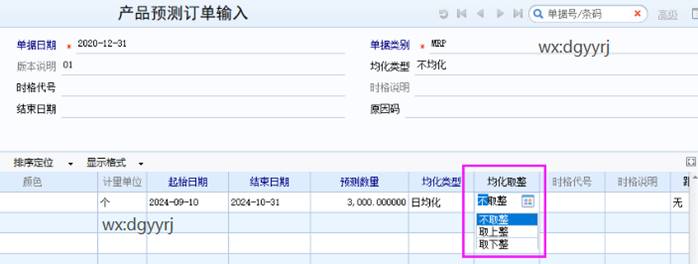

均化取整:分为不取整,取下整,取上整。当每笔均化后的计划出现小数时,不取整则保持数量不变,向上取整则整数+1,切除小数。向下取整则整数不变,切除小数。切除后的小数累计的差额补在最后一条跑出的均化计划数量中。注意这不是四舍五入。

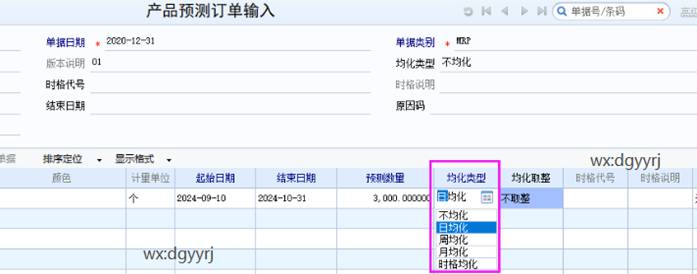

均化类型,分为日均化,周均化,月均化,时格均化

日均化:用预测订单的数量/预测时间范围的工作天数,取整后的数值为预测数量
周均化:用预测订单的数量/预测时间范围的工作天数,该数值*这周的工作天数为预测数量
月均化:用预测订单的数量/预测时间范围的工作天数,该数值*这月的工作天数为预测数量
时格均化:用预测订单的数量/预测时间范围的工作天数,该数值*预测订单时间范围和时格的时间划分出来的各区间的工作天数为预测数量
二、日均化

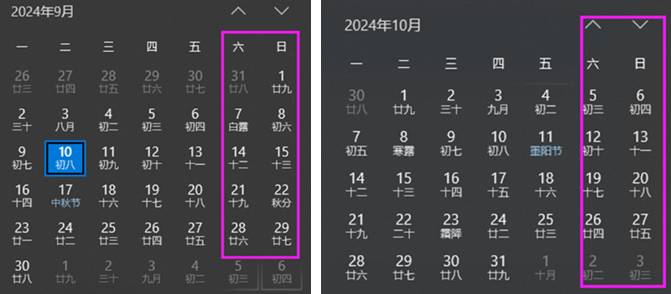

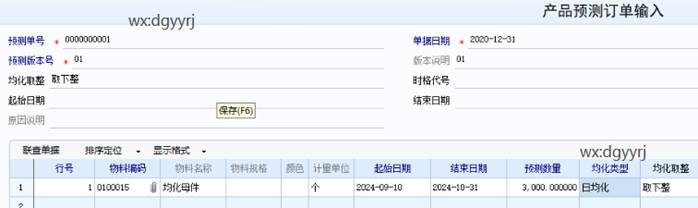

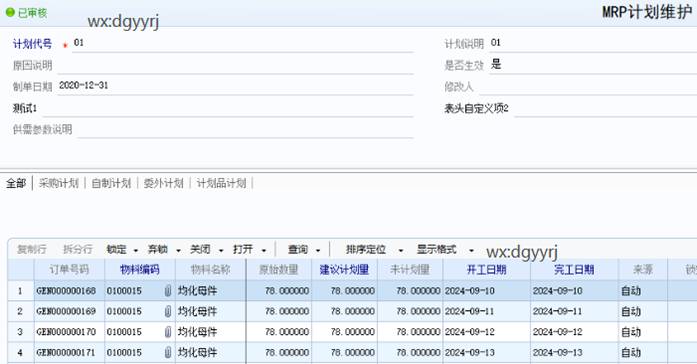

预测订单数量3000,起始日期9/10 -结束日期10/31。日均化,向下取整

MRP运算结果如下:

日均化:用预测订单的数量/预测时间范围的工作天数,取整后的数值为预测数量
9/10-10/31,周末双休,共计38个工作日。
3000/38=78.9473,向下取整,则切除小数,每天的计划为78。38*78=2964,不足3000,差额补在最后一天的计划量量,3000-2964=36。
因此前37行计划量为78,最后一行计划为78+36=114,与MRP计划结果一致。
三、周均化

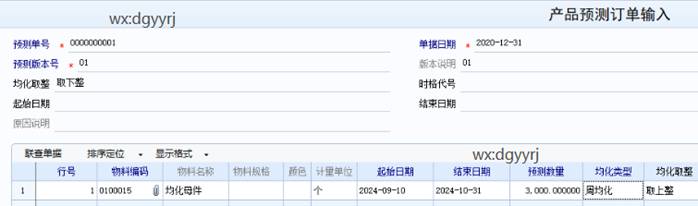

预测订单数量3000,起始日期9/10 -结束日期10/31。周均化,向上取整

MRP计划结果如下:

周均化:用预测订单的数量/预测时间范围的工作天数,该数值*这周的工作天数为预测数量
9/10 -10/31共有8周,38个工作日,向上取整。

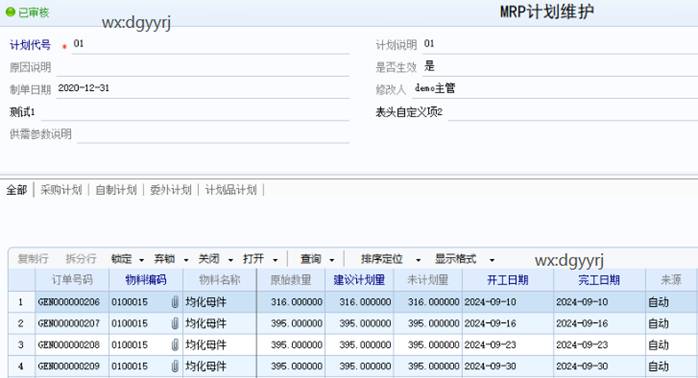

3000/38=78.9473
9/10-9/13共4天,78.9473*4=315.7892取整为316
9/16-9/20共5天,78.9473*5=394.7365取整为395
9/23-9/27共5天,78.9473*5=394.7365取整为395
9/30-10/4共5天,78.9473*5=394.7365取整为395
10/7-10/11共5天,78.9473*5=394.7365取整为395
10/14-10/18共5天,78.9473*5=394.7365取整为395
10/21-10/25共5天,78.9473*5=394.7365取整为395
10/28-10/31共4天,为最后一周,之前7周一共是2686,3000-2686=314,因此最后一周为314,与计划结果一致。
四、月均化

预测订单数量3000,起始日期9/10 -结束日期10/31。月均化,不取整

MRP结果如下:

月均化:用预测订单的数量/预测时间范围的工作天数,该数值*这月的工作天数为预测数量

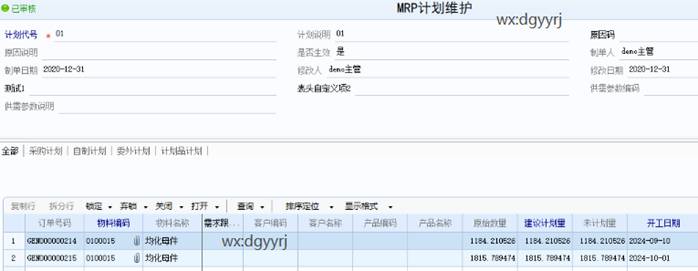

3000/38=78.9473684,不取整
9/10-9/30共15天,15*78.9473684=1184.210526
10/1-10/31共23天,23*78.9473684=1815.789474
与MRP计划结果一致
五、时格均化

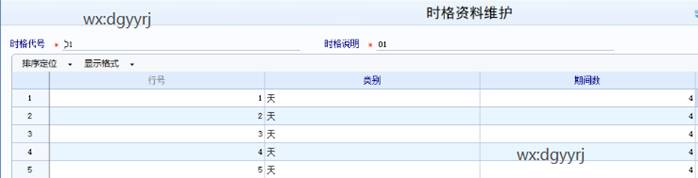

时格资料维护,当企业无法按照日,周,月的情况来进行均化,可维护时格资料,比如每四天均化一次,可设置时格资料为时格类型天,输入天数4,预测订单选时格进行均化。

预测订单数量3000,起始日期9/10 -结束日期10/31。时格均化,取下整

MRP结果如下

时格均化:用预测订单的数量/预测时间范围的工作天数,该数值*预测订单时间范围和时格的时间划分出来的各区间的工作天数为预测数量

共38个工作日,每日日均3000/38=78.9473,时格维护了8行,每行4天。
9/10-9/13工作日4天,4*78.9473=315.7894,取下整为315
9/14-9/17工作日2天,2*78.9473=157.8946,取下整为157
9/18-9/21工作日3天,3*78.9473=236.8419,取下整为236
9/22-9/25工作日3天,3*78.9473=236.8419,取下整为236
9/26-9/29工作日2天,2*78.9473=157.8946,取下整为157
9/30-10/3工作日4天,4*78.9473=315.7894,取下整为315
10/4-10/7工作日2天,2*78.9473=157.8946,取下整为157
10/8-10/11工作日4天,4*78.9473=315.7894,取下整为315
共24个工作日,38-24=14,还有14个工作日为最后一行,之前8行时格共计划数量1888。
最后一行为3000-1888=1112个,与MRP计划结果一致。
至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
