前言:计划成本是指企业能够制定计划价格,通过定义材料计划价、计划人工费用、服务计划价和产品单耗,可以利用成本管理自动生成产品计划单位成本,不仅简化核算过程,而且通过对计划成本与实际成本比较分析,能够有效监控实际成本,从而达到降低成本目的。那么在用友U8系统中计划成本流程该如何操作呢?下面就这个问题来做详细分享说明。
1、计划成本版本

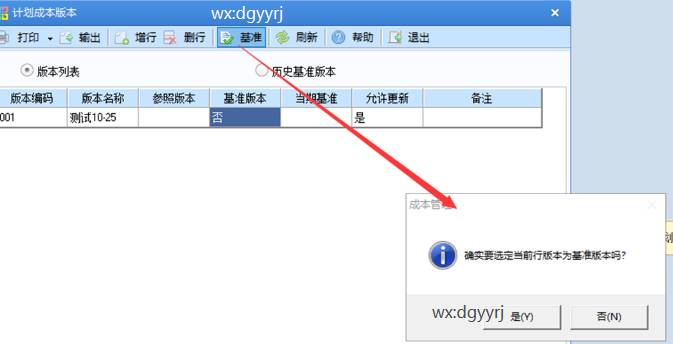

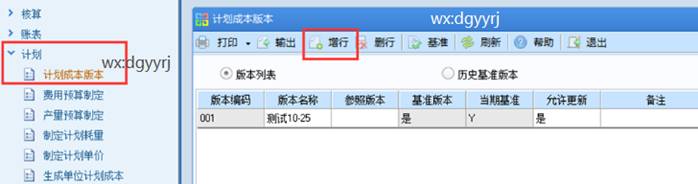

点击计划—计划成本版本,进入界面后,点击“ 增行” 按纽。录入版本编码、版本名称及备注。

点击“ 基准”按纽,确定其中一个版本作为“ 基准版本”,如果本版本需要引用已经制定好的单位计划成本,可以选择参照其它版本。

2、费用预算制定

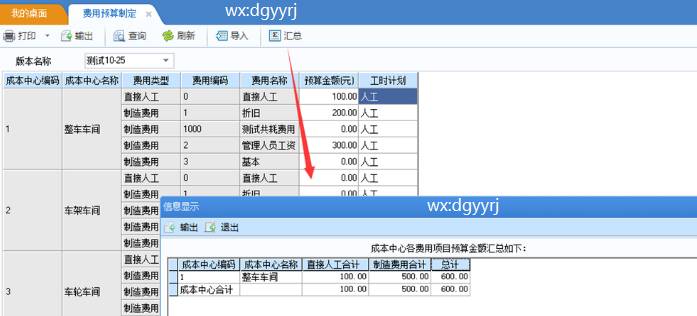

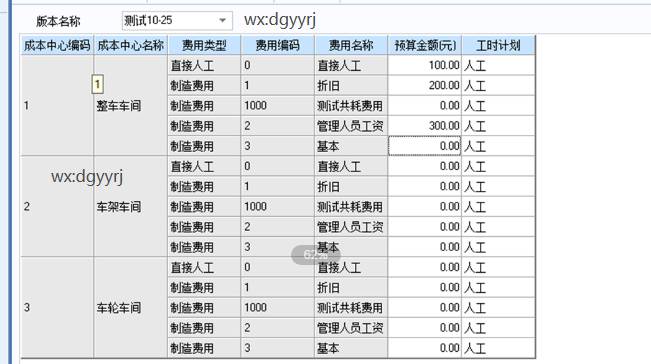

点击计划--费用预算制定,输入查询条件,进入界面后按成本中心及费用编码输入预算金额,也可点击“ 导入” 按纽, 从 EXCEL 中导入已经制定好的费用预算数据。工时计划可选“ 人工、机器 、模具、其它”。

保存后,点击“ 汇总” 按纽,按成本中心查看并核对所录入数据。

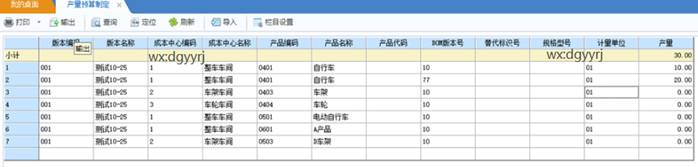

3、产量预算制定
点击计划--产量预算制定,可以手工录入计划成本对象预算产量,也可点击“ 导入” 按纽,从 EXCEL 中导入已经制定好的产量预算数据。

4、制定计划耗量
点击计划--制定计划耗量,输入产品各个计划耗量,可以取数、手工输入, Excel导入。

取数:
材料耗量:取出物料清单中直接材料子件。
产品耗用:取出物料清单中半成品子件(非直接材料)。
“人工耗量、制造耗量“:取物料工艺路线工序中对应资源的工时合计数。
委外加工费:只针对存货档案中属性为纯委外且未制定工艺路线的产品进行,取“ 供应商存货价表”
中供应类型为“ 委外供货”的价格,取最新有效期、非促销价无税单价(或含税单价)

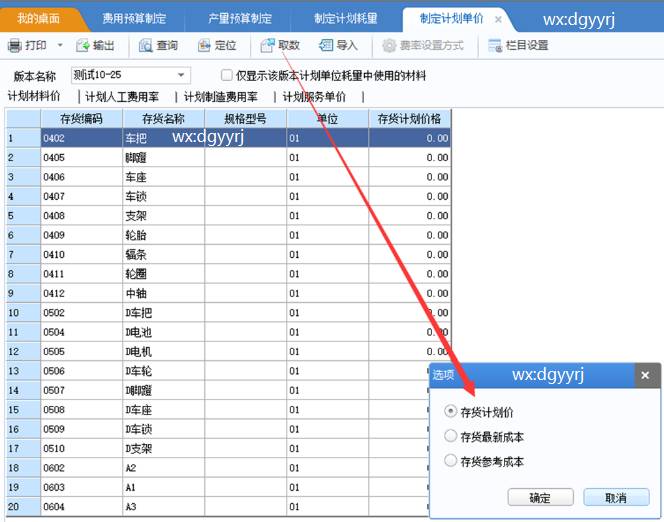

5、制定计划单价
点击计划—制定计划单价,根据【产品结构或物料清单】中的材料定义内容显示,显示各产品最底层材料,半成品不显示。
(1)制定材料计划价
可以手工录入材料计划价,可以从 EXCEL 导入, 也可从系统取数。

取数:
存货计划价:来源于存货档案--计划价/售价,取数后可手动修改。
存货最新成本:来源于存货档案--最新成本,取数后可手动修改。如果取不到 最新结算价,则取材料的采购订单的最新日期暂估价,默认为不含税价。
存货参考成本:来源于存货档案--参考成本,取数后可手动修改。

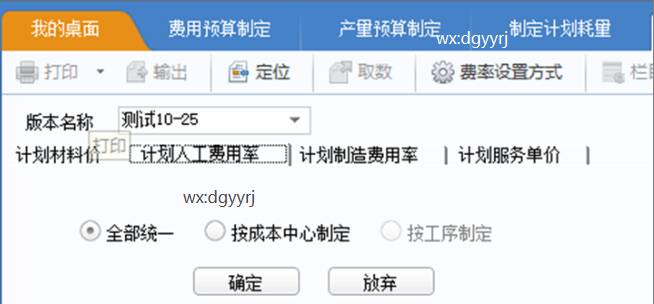

(2)定义计划人工费用率、计划制造费用率
三种方法:全部统一、按成本中心制定、按工序制定。

选择全部统一,输入全部统一的人工费用率,表示所有的成本中心均采用此人工费用率值。
选择按成本中心制定,按成本中心输入人工费用率。表示该成本中心采用此人工费用率值 。
如果选项中选择“ 核算工序产品成本”,可选择“按工序制定“,按工序输入人工费用率。输入的人工费用率表示该工序采用此人工费用率值。

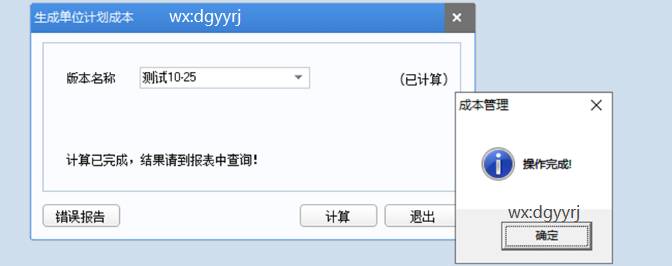

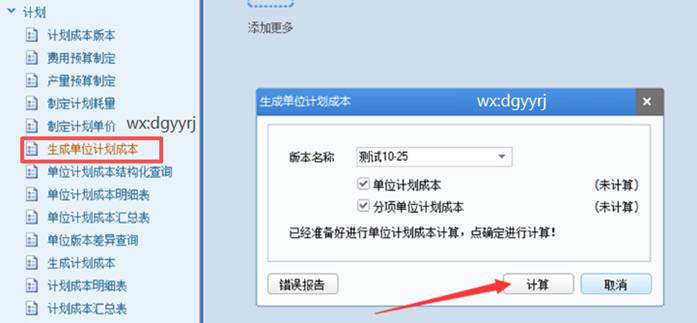

6、生成单位计划成本
点击计划--生成单位计划成本,进入生成单位计划成本

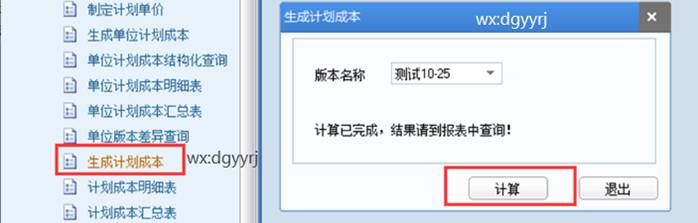

7、生成计划成本
点击计划--生成计划成本,确定后,系统自动计算计划成本,并显示计算结果。计算范围为当前期间内所有在完工日报表中录入数据产品的所有日期的累计产量条件下计划成本数据。

系统将根据当前最新数据计算:产品单位计划成本*产品负担完工日产量的结果,并允许按成本中心分产品进行查询,每次重新计算将覆盖上次计算结果。
至此就分享完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
补充:提供东莞用友,深圳用友,广州用友,用友财务软件,进销存软件,用友ERP系统,MES系统等。
